黃埔區有軌電車2號線(香雪—南崗)工程社會穩定風險評估前公示

發布時間:2018.12.03

尊敬的各位公眾:

依據《廣東省發展改革委重大項目社會穩定風險評估暫行辦法》(粵發改重點[2012]1095號)規定,現將《黃埔區有軌電車2號線(香雪—南崗)工程社會穩定風險分析報告》主要風險及措施予以公示。在公示期間,歡迎各界人士以來電、來信、來訪的形式反映情況,發表意見和建議。

一、項目基本情況

本項目是為黃埔區南部的南北向骨干線,串聯長嶺居片區、開發區、東區-云埔片區、濱江新城,主要滿足組團間的出行需求。線路起于香雪大道與開籮大道交匯路口東側-香雪站,止于南崗路與黃埔東路交匯路口東側-南崗站,沿線串聯多個居住小區和工業企業,是集商務、居住、通勤及旅游觀光于一體的現代公共交通主要線路。

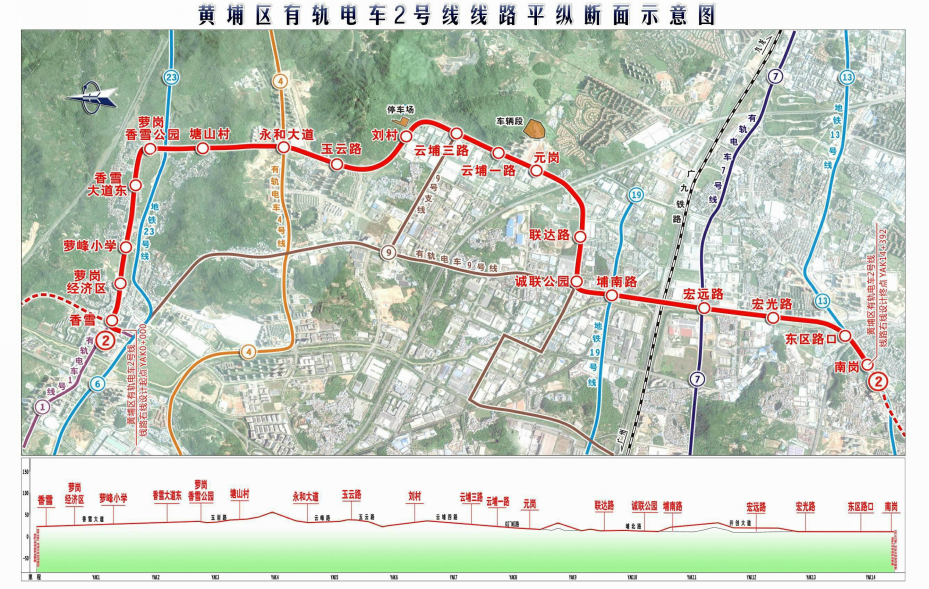

項目建設規模:2號線線路起于香雪大道與開籮大道交匯路口東側-香雪站,止于南崗路與黃埔東路交匯路口東側-南崗站,全長14.392km,其中地面線11.616km、高架線2.776km。全線共設站19座,其中地面站17座、高架站2座(埔南路站、宏遠路站);設車輛段1座,停車場1座,調度指揮中心與1號線共享。

二、項目可能存在的社會穩定風險

參照《黃埔區有軌電車2號線(香雪—南崗)工程社會穩定風險分析報告》的初步分析項目可能存在18項社會穩定風險因素為:

1.項目立項審批程序;

2.立項過程中公眾參與;

3.土地房屋征收及補償;

4.管線遷改;

5.資金籌措和保障;

6.大氣污染物排放;

7.噪聲和振動影響;

8.固體廢棄物及其二次污染;

9.植物破壞、生態景觀影響;

10.水土流失

11.文明施工和質量管理;

12.勞資關系矛盾;

13.社會穩定風險管理體系;

14.流動人口管理;

15.周邊交通影響;

16.施工安全;

17.社會治安和公共安全;

18.媒體輿論導向及其影響。

三、項目擬采取的風險防范措施

根據上述可能存在的社會穩定風險擬采取下列風險防范和化解措施:

項目主要風險防范和化解措施匯總表

序號

風險發生階段

風險因素

主要防范化解措施

責任主體

協助單位

1

準備

立項、審批程序

① 按法規要求,項目施工前,應盡快完成用地預審、規劃許可、施工圖設計、環境影響評價、水土保持等相關前期工作,取得各項批復文件。

② 增強現階段前置性審批手續的跟蹤管理。

建設單位

發改部門、規劃部門、環保部門、交通部門、水務部門等

2

準備

征地拆遷及補償

(包括土地房屋及特殊建筑征收范圍、土地房屋征收補償資金、土地房屋征收補償標準、土地房屋征收補償程序和方案案5個方面)

① 優化方案,減少拆遷;

② 加強與沿線街道、社區協調;

③ 制定合理合法補償流程和補償標準;

④ 劉村社區、南崗街道等段征地拆遷工作,需依托“三舊”改造等工程實施。

⑤ 合理安排管線搬遷及綠化遷移方案。

建設單位

設計單位

沿線街道辦、社區

4

準備

管線遷改

① 合理安排管線搬遷方案;

② 協同有關部門確定拆遷、改移方案,確保施工過程中不影響沿線地區水、電、氣、通訊等設施的正常供應和運行。

建設單位

設計單位

規劃部門、建設部門、水務部門、供電部門等

5

準備/實施/運行

資金籌措

① 引入有較高的社會信譽和較強的融資實力的社會資本;

② 采取多種方式、多種渠道進行融資;

③ 建立專門PPP項目風險管理機構,加強資金籌措保障管理;

④ 建立第三方監管平臺,確保專款專用;

⑤ 求合理制定項目的實施方案,并適當提供稅收優惠等政策。

交投集團

建設單位

發改部門、財政部門、交通部門

6

實施

大氣污染

① 合理選擇施工場地,圍蔽施工,設圍墻、圍欄和防塵網;

② 臨時施工場地需硬底化;

③ 易產生揚塵的土方工程區、裝卸建筑散體材料區、工程渣土臨時堆放區等區域,或使用風鉆挖掘地面或者清掃施工現場時,應當采取灑水等抑塵措施;

④ 各類廢棄物,建筑垃圾、工程渣土等堆場,及時覆蓋或綠化;

⑤ 施工車輛應沖洗、保潔。

建設單位

施工單位

城管部門、環保部門

7

實施/運行

噪聲及振動

① 施工期設置圍墻或臨時聲屏障;合理安排施工機械作業時間;盡量選用低噪聲的機械設備和工法;明確施工噪聲控制責任;對打樁機類的強振動施工機械的使用要加強控制和管理,施工中各種振動性作業盡量安排在晝間進行,避免夜間施工擾民。盡量使用低振動設備,或避免振動作業。

② 運營期:地方規劃部門按照評價中提出的噪聲防護距離對線路兩側的土地進行規劃;選用低噪聲、低振動的車輛及軌道結構類型;加強軌道交通的運營管理和維護;城市規劃控制及建筑物合理布局;據環評報告要求,針對超標敏感點采取降噪措施;加強工程運營管理措施。

建設單位

施工單位

監理單位

城管部門、環保部門

8

實施/運行

固體廢棄物

① 垃圾分類,禁止焚燒;

② 加強出渣及運輸管理,車輛按指定路線行駛;

③ 生活垃圾須集中收集,交環衛部門處理;

④ 加強對各種化學物質使用的檢查、監督,強化危險廢物管理。

建設單位

施工單位

監理單位

環保部門

9

實施

植被破壞及生態景觀影響

① 對拆除過程中挖出的行道樹先進行異地保護,在項目完工后繼續用作本項目的綠化;采用全綠色軌道整體道床,在道床表面覆土并綠化;增加綠化物種豐富度;

② 工程建設應與周邊景觀相協調;文明施工,減少對城市衛生環境的影響。

建設單位

施工單位

監理單位

環保部門

10

實施

水土流失

① 保護表土;

② 避免任意取土、棄土和擴大開挖范圍,盡量避開雨季,不得隨意砍伐,將表層土單獨收集堆放,并采取水土流失防治措施;

③ 對已完工區域及時植草綠化;

④ 按水土保持方案要求,針對地面段、高架段、車站工程,分別采取水土保持措施。

建設單位

施工單位

監理單位

水務部門

環保部門

11

準備/實施

施工管理風險(文明施工和質量管理)

① 開展項目“五制”建設;

② 謹慎選擇施工單位,加強對施工單位的監督;

③ 加強后期驗收獎懲制度;

④ 加強施工人員管理。

建設單位

施工單位

建設部門

12

實施

勞資關系矛盾

① 建設單位增加自有資金金額;

② 工人工資與項目工程款單獨分開管理,工人工資支付實行專戶管理;

③ 施工企業必須與施工工人簽訂勞動合同,并在人社部門備案;

④ 加大勞動保障監察執法力度;

⑤ 編制詳細的資金使用計劃。

建設單位

施工單位

維穩辦

信訪部門

人社部門

13

實施/運行

社會穩定風險管理體系

① 制定落實內部責任體系,建立內部應急處置響應機制。

② 建立健全工程建設協調領導小組。

③ 對已發生的群體性事件,相關部門要認真接待,做好疏導工作。

建設單位

施工單位

維穩辦

信訪部門

環保部門

14

準備/實施

周邊交通影響

① 占用道路需經市政管理機構或公安交通管理部門批準后實施。

② 占道施工,應當制定交通組織疏導方案、應急預案和道路修復方案,并通過媒體發布施工通告、公交臨時調整等信息。

③ 嚴格控制車站工程的施工工期,分段式施工,并與交通管理部門協商,對城市交通車輛分流規劃。

④ 在政府的統一協調下,多方就各自的建設工期、建設工程方案所需占用的公共空間與公共設施、對交通等的影響做一份列表,合理安排施工方案。

⑤ 對于現狀居民出行不便的路段,建議在有軌電車站點同步修建人行天橋,疏導人流。

⑥ 對有軌電車建設項目編制交通影響評價報告,組織召開專家評審,并征求相關職能部門意見后才實施。

⑦ 統一接入并受控于智能交通信號控制系統。同時,有軌電車通過路口時應遵循智能交通信號控制系統,減小對信號區域性協調效果的干擾,減少對城市道路交通運行的影響。

⑧ 優化有軌電車的設計方案,盡量選取路口少、路口小的場所進行建設,減少因其施工與運營而對周邊交通產生不良影響。

建設單位

設計單位

施工單位

監理單位

市政管理機構或公安交通管理部門

12

實施

安全衛生風險

(包括流動人口管理、施工安全、社會治安和公共安全3項)

① 按要求取得建設行政主管部門許可證;

② 臨時占用的村鎮用地,應事先征求意見,事后及時恢復原貌;

③ 建設單位不得對勘察、設計、施工、工程監理等單位提出不符合建設工程安全生產法律、法規和強制性標準規定的要求,不得壓縮合同約定的工期;

④ 建立健全安全生產責任制度和安全生產教育培訓制度;

⑤ 加強物料運輸管理;

⑥ 聯合當?shù)毓膊块T加強施工人員及流動人員管理。

建設單位

設計單位

施工單位

監理單位

建設部門

公安部門

13

實施

媒體輿論導向

① 網絡上出現反映問題的信息后,要積極面對網絡輿情,有錯誤就要敢于道歉,有誤解就要及時澄清,對純粹情緒性宣泄的信息要以冷處理為主。

② 要有應急機制,能夠在第一時間發現并處置問題。突發事件發生后,主要領導及時趕到現場,盡快平息事件。

③ 突發事件發生后,既不要失語,也不要妄語,事件原因、定性應謹慎,發布前應征求技術專家、宣傳部門的意見,對內部口徑進行統一。

④ 要在第一時間搶占輿論制高點。

⑤ 必要情況下,請求公安部門予以技術支持,切斷謠言傳播途徑、消除謠言影響。

建設單位

施工單位

區委宣傳部門

公眾提出意見及建議的方式和期限

公示時間:2018123日至2018127日(共5個工作日時間),公眾可在本項目公示之日起5個工作日內以實名方式向廣州市黃埔區發展改革局或廣州市國際工程咨詢公司提出書面意見。

風險評估單位:廣州市國際工程咨詢公司

聯系人:李女士  聯系電話87376737-618

郵箱lyy@giecc.com.cn

單位地址:廣州市寺右新馬路五羊新城廣場911

評估委托單位:廣州市黃埔區發展改革局

聯系人:劉女士  聯系電話82111555

地址:廣州市(原蘿崗區)香雪三路一號行政服務中心

廣州市黃埔區發展改革局

廣州市國際工程咨詢公司

2018年12月3日
